Lisanssız Elektrik Üretim Projelerinde Kapasite Sorunu Devam Ediyor
Türkiye’de lisanssız elektrik üretiminde yaşanan kapasite sorunu, TEİAŞ’ın 31 Ekim günü yayımladığı kapasite tabloları ile devam ediyor. Yayınlanan duyuruya göre, Türkiye’nin tüm illerinde ve trafo merkezlerinde lisanssız projeler için herhangi bir yeni trafo kapasitesi tahsis edilmedi hala lisanssız projeler için herhangi bir kapasite yok. Ayrıca Eylül ayı içerisinde iletim sistemine bağlantı için yapılan 9 başvurunun tamamı, bölgesel kapasite kısıtı nedeniyle değerlendirmeye dahi alınmadan reddedildi.
Temmuz ayında yayımlanan kapasite tablosunda, Türkiye genelinde lisanssız elektrik üretim projeleri için dağıtımdan bağlanabilecek kapasite kalmamıştı.
📉 TEİAŞ’tan Tamamına Ret: Kapasite Yok, Değerlendirme de Yok
Kapasite sıfır, başvurular işleme alınmadı

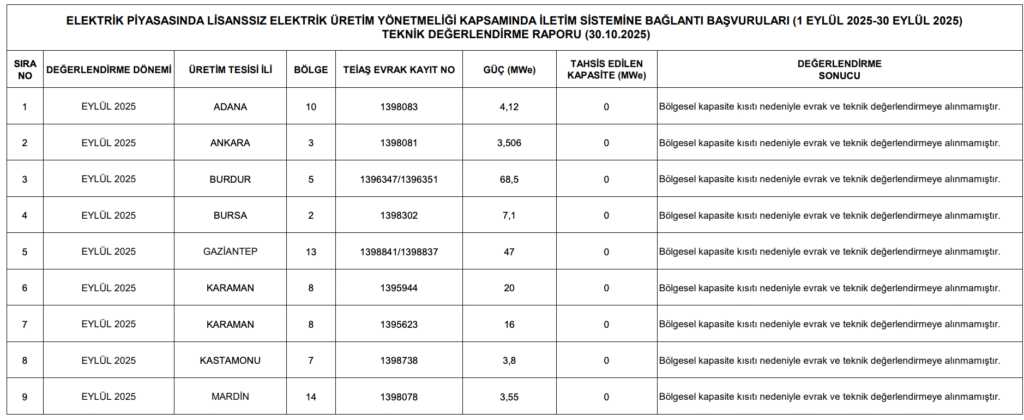

TEİAŞ tarafından yayımlanan “1 Eylül – 30 Eylül 2025 Teknik Değerlendirme Raporu”nda, lisanssız üretim yönetmeliği kapsamında yapılan tüm başvuruların reddedildiği görüldü. Red gerekçesi ise net:
“Bölgesel kapasite kısıtı nedeniyle evrak ve teknik değerlendirmeye alınmamıştır.”
Bu durum, sadece dağıtım seviyesinde değil, iletim seviyesinde de ciddi kapasite sorunları yaşandığını ortaya koyuyor.

Sonuç
Türkiye’de lisanssız elektrik üretim projelerinde yaşanan bu kapasite sorununun en hızlı çözümü ise GENSED görüşü olarak sunduğumuz yeni bağlantı şekli 5.1.j’nin (öz tüketim amaçlı projelere özel kapasite tahsisi) hayata geçmesidir.
